O Voo de Águas Lindas: Entre o Hub Logístico e o Chão de Desafios
Águas Lindas aposta em aeroporto bilionário enquanto enfrenta déficit em educação, saneamento e infraestrutura

Por Naedson Martins.
Águas Lindas de Goiás, a cerca de 50 quilômetros do Plano Piloto, vive hoje em dois tempos administrativos paralelos. No primeiro, a Companhia de Desenvolvimento de Águas Lindas (CODEAL) projeta o futuro: negocia com investidores internacionais (incluindo um grupo chinês ligado ao Canal Expresso Brasil-China) a criação de um hub logístico e de um aeroporto de cargas e passageiros. O projeto prevê uma pista de 2.200 metros apta a receber aeronaves de grande porte, centro de manutenção aeronáutica e testes de drones. No segundo tempo, fincado no presente, famílias da rede pública municipal lutam para garantir salas de aula para os filhos meses após o início do ano letivo, mais da metade das ruas da cidade segue no barro e a rede de esgoto é uma raridade.
O contraste entre a utopia desenvolvimentista e o cotidiano da população não é apenas retórico. Ele se reflete no orçamento, na fragilidade institucional e no arcabouço jurídico da cidade.
A promessa do hub e a dança dos bilhões

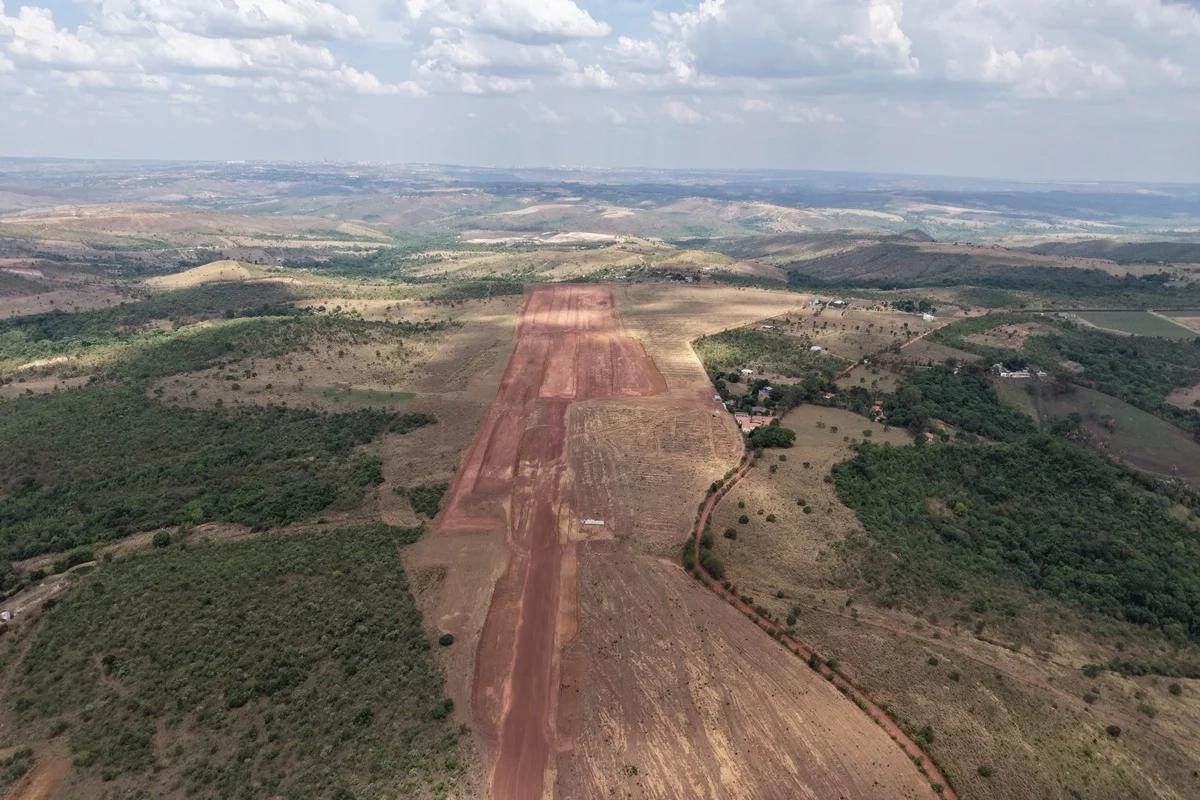

As obras do aeroporto começaram em julho de 2024, às margens da BR-547, em uma área de chácaras sentido Santo Antônio do Descoberto. Promete-se capacidade para 100 mil passageiros por ano e a geração de até 30 mil empregos quando o polo industrial anexo (Polo Sol Nascente) estiver maturado. Entretanto, o valor real do projeto é uma incógnita, e a oscilação dos números revela a falta de transparência oficial: A CODEAL fala em R$ 500 milhões entre recursos públicos e privados.
Publicações do setor citam R$ 100 milhões (aporte majoritariamente privado) para o terminal aéreo, levantando dúvidas sobre a viabilidade de um quinto aeroporto no eixo Goiânia-Brasília. Já projeções que somam a estrutura aeroportuária ao polo industrial chinês chegam a inflar o valor para R$ 2 bilhões.
Essa variação de até vinte vezes entre o piso e o teto das estimativas reflete a ausência de um dado público, oficial e discriminado sobre o que é dinheiro do contribuinte e o que é investimento privado.
Para completar, o polo industrial chinês segue com a área totalmente vazia devido a pendências jurídicas não resolvidas. Por ora, o megalomaníaco hub é tanto obra em andamento quanto projeto no papel. A operação inicial está prometida para o segundo semestre de 2026, com conclusão prevista para 2027.
Chão de poeira, fossas e filas na educação
Distante dos discursos de inovação aeronáutica, a infraestrutura básica do maior município do Entorno do DF padece de problemas históricos.
Educação travada: Em maio de 2026, alunos do 6º ano da Escola Municipal Joaquim Pedro Gomes da Cruz só conseguiram assistir a aulas após o remanejamento para um anexo, por falhas na regularização do prédio principal. O drama local reflete o cenário estadual, onde o Ministério Público de Goiás calcula um déficit de quase 315 mil vagas em creches e 65 mil na pré-escola.
Saneamento crítico: Apenas 4% das residências de Águas Lindas estão ligadas à rede coletora de esgoto. A imensa maioria depende de fossas (muitas vezes irregulares), ameaçando a Bacia do Descoberto, manancial vital para o abastecimento do próprio município e do Distrito Federal.
Dependência do DF: Mais da metade das ruas não tem pavimentação e mais de 50% dos moradores recorrem à rede hospitalar do Distrito Federal para atendimento médico. A cidade funciona, na prática, como um imenso "dormitório" da capital federal, consumindo serviços vizinhos sem gerar a arrecadação correspondente.
O freio burocrático: O que realmente faz a nova lei municipal?
A premissa inicial de que a recém-sancionada Lei Municipal nº 1.878/2026 funcionaria como um grande plano para conter os impactos do boom imobiliário e do aeroporto não se confirmou na checagem do texto.
A norma altera pontualmente a regulação de licenciamento ambiental para condomínios (Lei nº 1.342/2018), gerando um efeito ambíguo:
Aperta a exigência: Baixa os gatilhos para que empreendimentos precisem de licença ambiental (condomínios a partir de 3 pavimentos, 5 unidades ou 800 m² agora precisam de aprovação).
Alarga o prazo: Sextuplica o tempo que a Secretaria Municipal de Meio Ambiente tem para emitir o parecer, que salta de 15 dias para 3 meses.
A lei foi sancionada por Aleandra Henrique de Sousa, que ocupava interinamente o comando do Executivo municipal durante o período de licença/afastamento temporário do prefeito titular, conforme registro do Diário Oficial.
O diagnóstico do repórter: A nova lei não cita o aeroporto nem reordena o espaço urbano. Seu valor jornalístico está em servir como termômetro da incapacidade estatal. Ao dilatar em seis vezes o prazo de licenciamento, o Executivo admite formalmente que a máquina pública não tem pernas para acompanhar o ritmo do próprio crescimento que tenta promover.
Contexto Político: Quem assina a cidade
Entenda a transição no Executivo:
A sanção da Lei nº 1.878/2026 por Aleandra Henrique de Sousa ocorreu durante a transmissão temporária do cargo de prefeito. A então prefeita em exercício assumiu o posto em decorrência do afastamento do titular para cumprimento de agenda institucional e licença regulamentar. A transição temporária no comando do município reforça o momento de instabilidade e reorganização administrativa pelo qual passa a gestão municipal em meio aos grandes anúncios de investimentos.
Serviços de Apuração (Próximos Passos)
Esta reportagem segue em andamento. Foram protocolados três pedidos formais de informação via Lei de Acesso à Informação (LAI):
À CODEAL e à Prefeitura: O detalhamento oficial e discriminado (público vs. privado) dos aportes no aeroporto e polo industrial.
À Secretaria Municipal de Educação: O número exato e atualizado da fila de espera por creches e pré-escolas na cidade.
À Secretaria Municipal de Meio Ambiente: O volume atual da fila de processos de licenciamento ambiental represados que justificou a ampliação do prazo legal para 90 dias.
